关注 | 市城市生活垃圾焚烧发电厂即将投运!日处理能力将达750吨!
城市垃圾焚烧发电工程二期
是我市双百项目之一
位于邵家渡街道钓鱼亭村
垃圾焚烧发电厂一期厂区内
10 月 9 日
市城市生活垃圾焚烧发电厂扩建项目

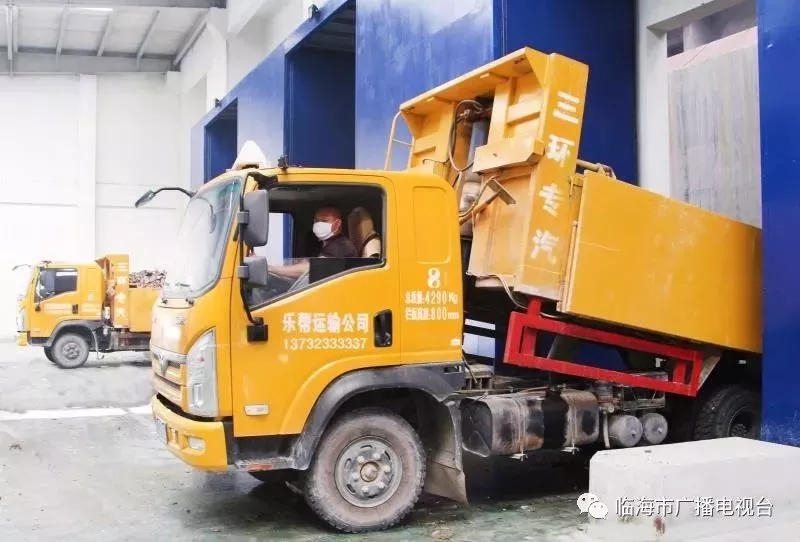

按计划顺利开始进垃圾
据了解,为提高垃圾处理能力,适应临海生活垃圾快速增加的状况,受临海市政府委托,2018年1月19日,临海市建设局与伟明环保能源有限公司签订《临海市生活垃圾焚烧发电项目特许经营协议补充协议》;当年8月在一期工程基础上进行扩建项目,包括卸料平台、垃圾仓、锅炉房、焚烧房等。
项目于2018年7月31日完成EPC招标。预计2019年建成试运行,2020年正式运行。
(市城市生活垃圾焚烧发电厂效果图)
这是台州目前垃圾焚烧设备中最大的单炉
日处理垃圾规模可达750吨
高达40米的锅炉
上为圆筒形的中箱体,下方为锥形
两者拼接而成
在自加压力中启动

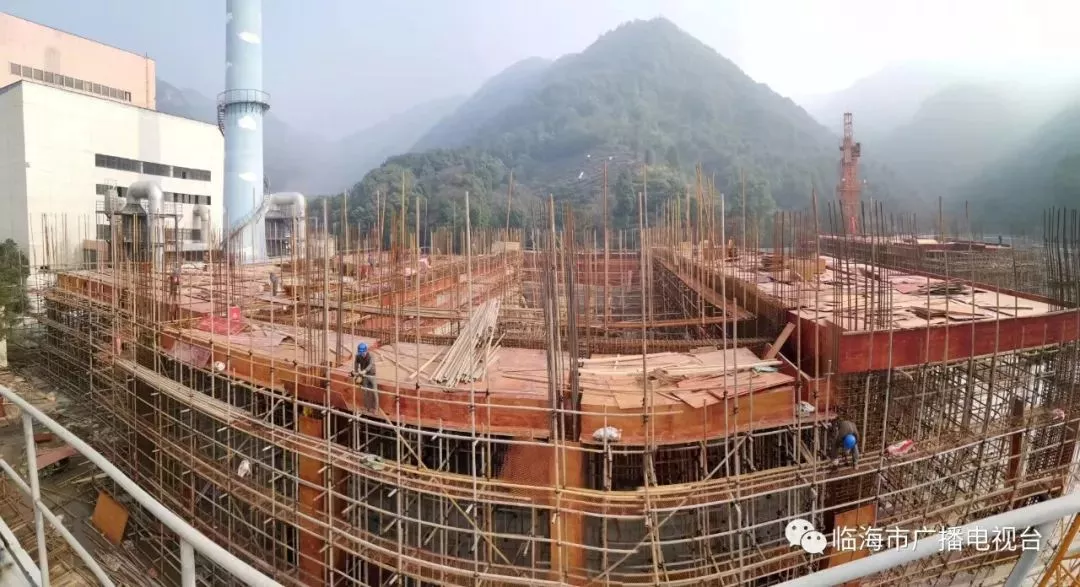

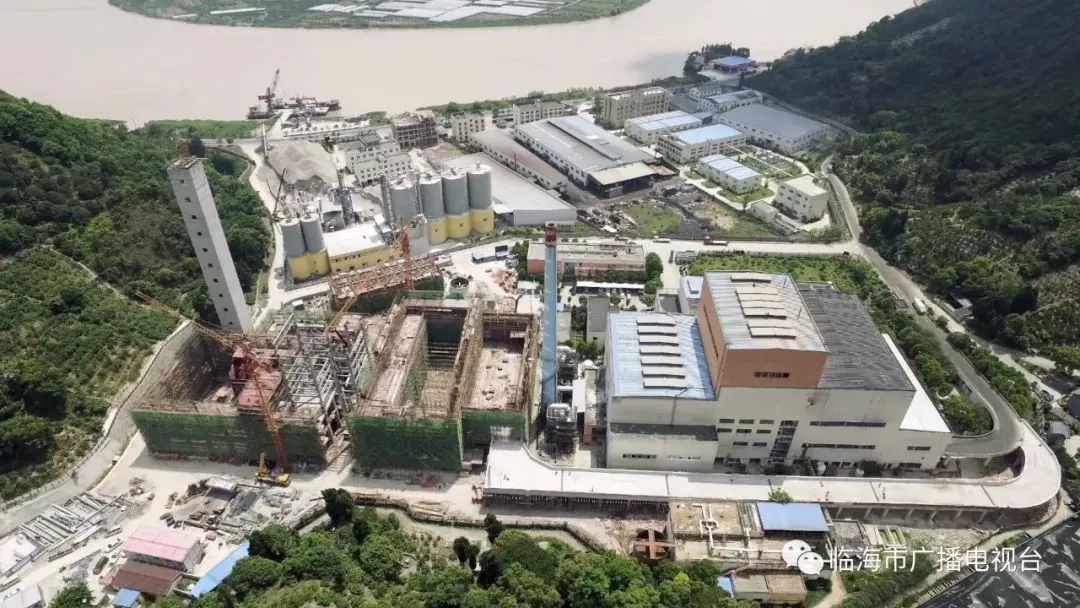

作为一项惠及我市社会、民生的重点工程,城市垃圾焚烧发电工程二期在一开始就受到各界的关注。在工程规划之初,为了让这工程能在尽快造福临海,正常需要二年才能完工的工程,我市提出了一年建成的目标。
后发先至的速度
“按照我们的规划,办完相关手续后,就马上进场施工。可是在2018年1至6月份,有80多天是阴雨天。而7月、8月又是台风季。恶劣的天气无法让工程得到顺利进行。”一直负责工程进度的市住房和城乡建设局稽查办主任李杨说道。
虽然受到天气等各种因素的影响
使得我市在台州市7个生活垃圾处理项目中
开工不是最早的
但是在要完成的项目中我们是进度最快的
这快来自于所有人的众志成诚。在工程建设中无论是主管单位市建设局、投资方伟明环保能源有限公司还是施工、技术方,都紧紧围绕着节点在抢进度。
怎样把天气影响延误的时间夺回来?
① 从项目开工以来,市建设局就把这个项目作为全局优化项目,主要负责人几乎每周进驻工地了解进度,现场解决相关问题。有次施工方反馈,工程主体没有水泥泵车,市住房和城乡建设局局长王黎明打电话问遍了台州市相关部门和周边县市区,最后成功调来几辆大型水泥泵车,解了燃眉之急。
② 此外,建设局还派出李杨等三名工作人员蹲点在施工现场,及时协调相关情况,并每天上报最新进度。
基建和设备两方都在施工,场地矛盾如何调度?
施工需要的相关设备、原材料不够,怎样解决?
怎样才能既保证进度,又要确保施工安全?
……
“从我们进驻施工现场以来,土建方和施工方正在加班加点赶进度,他们从早上6时开工到晚上10时结束,我们全程服务。”市住房和城乡建设局稽查办主任李杨说。
时间紧
施工难度大,技术要求严格
如何解决?
(“老鹰抓小鸡进笼”干活)
据了解,在一般工程建设中,大多是先安装土建方,然后再安装相关设备。但是此次为了抢回工程进度,土建方和设备安装方一方面加派人手,一方面同时进场施工。
本就狭小的场地,又加上土建和设备安装,这对所有人都是一个很大的挑战。

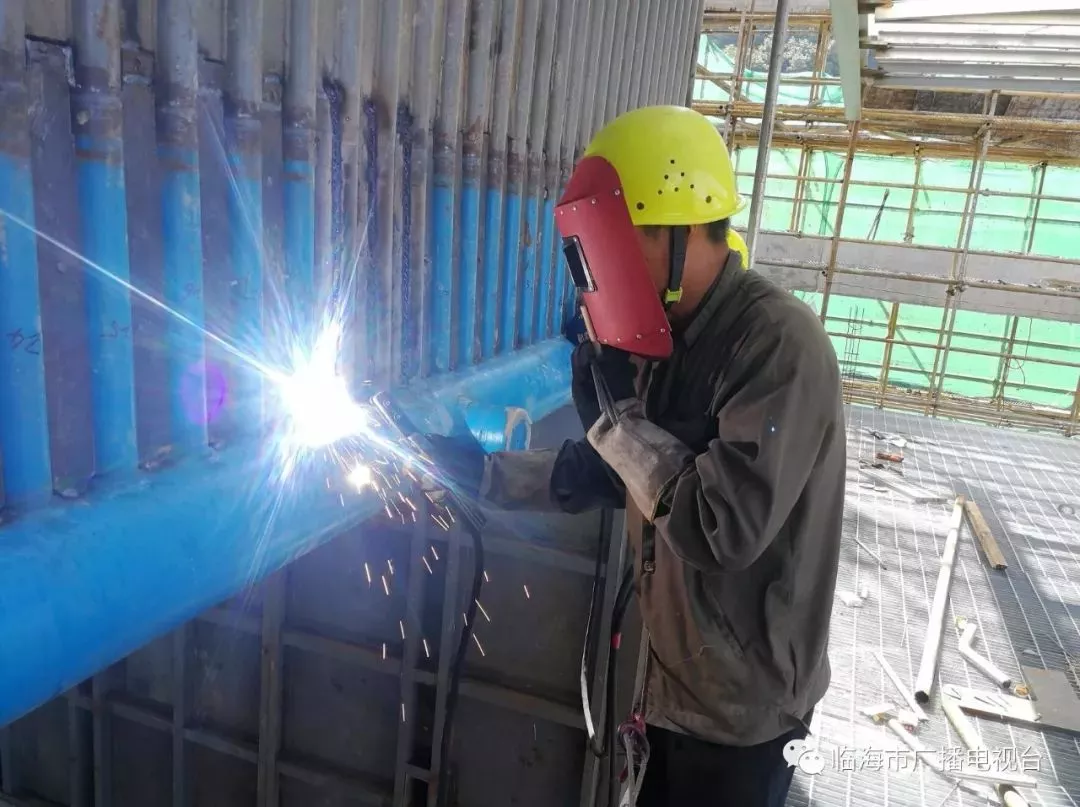

用于焚烧垃圾的锅炉高达40米,仅仅就“庞然大物”的安装费了工人不少时间。环保尾气施工人员康鹏说,他们采用自上而下分体安装,“上层中箱体直径约12.5米,高度10米,我们分5圈焊接。”当时用安全绳、网等将其吊着,康鹏和工人们搭好支架进行焊接。此外,钢架拼装花费近20天。
锅炉安装技术要求严格。“中箱体焊缝不得漏焊、缺焊,密封处不得漏烟气。箱体表面需要均匀涂抹耐磨防腐材料,涂层厚度不小于0.5毫米。”康鹏等人凭借自身技术,顺利达到施工要求。

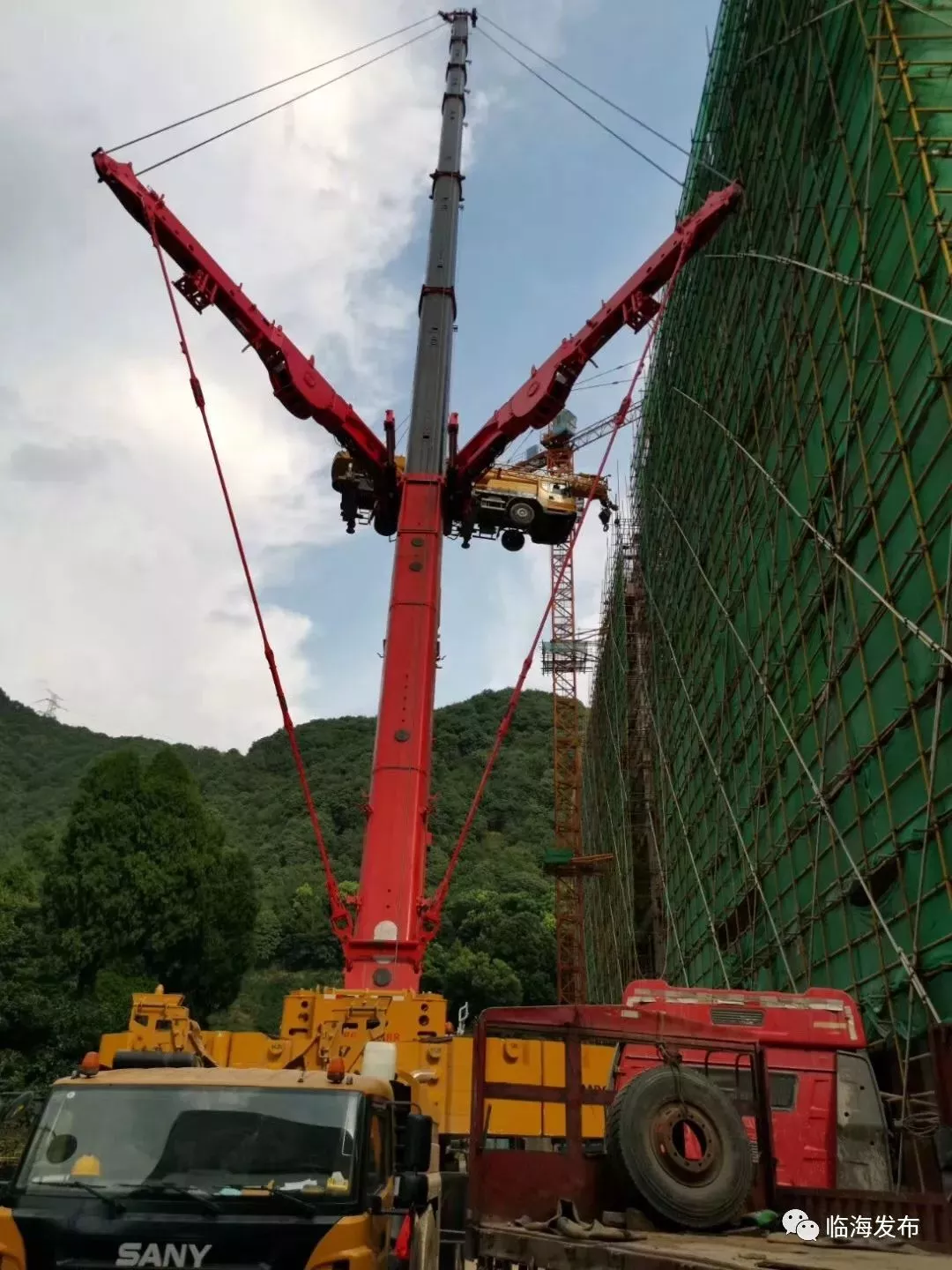

同时,锅炉旁的焚烧炉所需原材料重达2000吨,零部件多而重,场地又放不下,如何解决?
安装方想出方法,使用二次倒运,将材料先放在一期工程处,又采用单轨吊的工艺,调来300吨的吊车吊装;同时调来一批技术人员专业施工,顺利开展了焚烧炉一道道工序。
现在我们都在开展“不忘初心、牢记使命”主题教育,这个工程就是检验大家“初心使命”的一张试卷,我们能不能守住初心,确保这项民生工程顺利进行?我们能不能完成这项使命,让这项民生工程保质保量完成?这是市住房和城乡建设局局长王黎明说得最多的一句话。
10月9日
市城市生活垃圾焚烧发电厂扩建项目
按计划顺利开始进垃圾
并在月底进行试点火

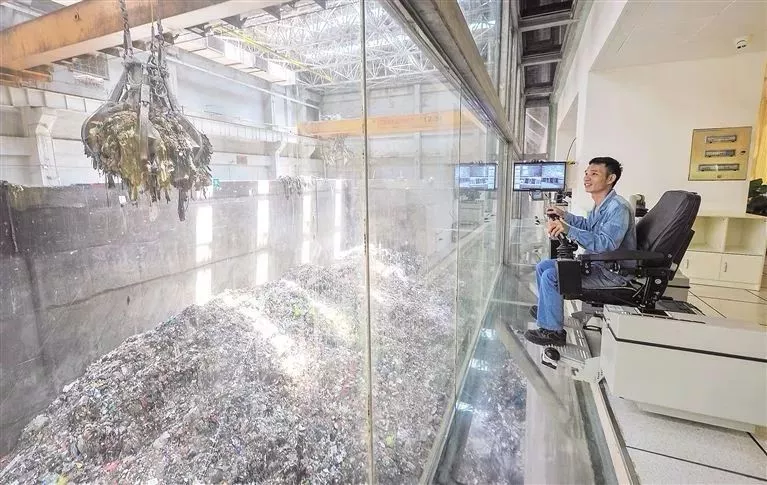

工作人员正在进行垃圾处理操作(网络图)
接下来,这项总投资约3.1亿元的项目的运营,使我市生活垃圾处理能力由700吨/日升至1450吨/ 日,(能满足临海市生活垃圾处理需要,解决一大民生需求。)极大地提升了我市生活垃圾的处置承载能力,也进一步提高了我市生活垃圾资源化利用水平。
关于生活垃圾焚烧
阿布还准备了一则视频
帮助大家理解和认识生活垃圾焚烧
请看
↓↓↓
焚烧·发电
让垃圾变身为能源
编 辑:汪璐霞
监 制:牟再
打通垃圾分类“最后一公里”——全市生活垃圾焚烧发电二期扩建项目和垃圾分类收集后端处理工程项目开工 生活垃圾
今天上午,泰州市生活垃圾焚烧发电二期扩建项目和垃圾分类收集后端处理工程项目在泰州资源循环利用基地正式开工。副市长徐克俭出席活动。
据了解,目前我市已建成日处理生活垃圾1000吨的生活垃圾焚烧发电项目一期工程,日处理300吨炉渣和50吨固化飞灰填埋的焚烧发电配套设施,以及日处理400余吨有机垃圾的餐厨废弃物处理设施。
“现有的垃圾处理设施远不能满足市民垃圾处理的需求,破解‘垃圾围城’难题,落实垃圾分类,我们必须把垃圾分类后端的事‘做在前面’。”市城管局局长孙桂银说,两个项目均采用PPP模式,由市城投集团代表政府出资与社会资本合作,目前已完成项目的识别、准备和潜在社会资本的资格预审工作。
此次开工的两个项目建成后,预计将提升生活垃圾日处理能力850吨,新增大件垃圾日处理能力40吨、可回收物日处理能力150吨、建筑装潢垃圾年处理能力150万吨,有效推动资源循环利用基地更好地统筹处置市区各类垃圾,实现变废为宝、转害为利,推进市区生活垃圾处理的减量化、无害化、资源化。
其中,生活垃圾发电二期扩建项目规划建设占地180亩,计划总投资7.04亿元,预计日处理生活垃圾850吨,年处理能力达30多万吨。同时,该项目还预留了与市区未来垃圾产生量相匹配的机炉建设空间,同步建设库容量约40万立方的飞灰应急填埋场,建成后将大幅缩小市区生活垃圾处理能力和配套设施建设的短板。
垃圾分类收集后端处理项目规划建设占地304亩,包括建筑装潢垃圾资源化综合利用、大件垃圾、可回收物分拣(预处理)中心、家庭源有害垃圾暂存等四个子项目,计划总投资7.24亿元。市城管局项目中心负责人张武介绍,该项目将采用破碎、筛分、分选等技术工艺对建筑装潢垃圾、大件垃圾、可回收物进行资源化再生利用,预计可实现年处理建筑装潢垃圾150万吨,年处理大件垃圾1.5万吨,年处理可回收物5.5万吨。
据了解,为更好实现垃圾分类的闭环处理,我市不仅大力推进后端的分类处理,也加强中端的分类运输管理以及前端的分类投放和分类收集。近年来,全市累计完成垃圾分类小区805个,分类单位1358家,投放分类设施14602个,新增垃圾分类运输车辆834辆,新增农村垃圾分类试点乡镇32个,新增农村有机易腐就地处理设施26座,开展垃圾分类“进学校、进机关、进社区”宣传活动1083次,市区垃圾分类设施投放覆盖率达90.14%,垃圾分类这项新时尚在泰州大地蔚然成风。
康恒太原生活垃圾焚烧发电厂启用 日处理垃圾3000吨 生活垃圾
5月12日市城乡管理局消息,康恒太原生活垃圾焚烧发电厂的1号发电机组,已成功并网运行近半个月,这标志着该生活垃圾焚烧发电厂正式投用。目前,日处理生活垃圾1600吨至2000吨,预计到6月可实现满负荷运转,日处理生活垃圾将达到设计要求的3000吨,占全市每日垃圾总量的六成左右。
康恒太原生活垃圾焚烧发电厂位于清徐县柳杜乡东南社村南部的太原市循环经济环卫产业示范基地,该项目建有4条750吨机械炉排炉垃圾焚烧线及烟气净化系统,配套建设两台发电机组,规模在全国同行业中名列前茅,采用的技术和工艺在全国处于领先水平。该项目占地面积124.7亩,与我市第一座同舟垃圾焚烧发电厂采取的工艺相比,该项目最大的优势在于技术成熟,运行稳定、可靠,适应性广,绝大部分固体垃圾不需要任何预处理可直接进炉燃烧。在环保设施的配建方面,该项目更为先进和完善,排放的烟气完全符合国家环保要求,可达到欧盟2010排放标准。
市城乡管理局副局长时中瑛介绍说:“垃圾焚烧发电是目前国际国内公认的最妥善、合理的垃圾处理方式,实现了生活垃圾处理的无害化、减量化和资源化。”目前,根据康恒太原生活垃圾焚烧发电厂的运行情况,技术人员会逐步增加垃圾处理量,待所有设备全部投用后,每天可以处理生活垃圾3000吨,主要用于处理清徐县、万柏林区和晋源区等地产生的生活垃圾。全年发电量约4亿千瓦时,可满足26万户三口之家的一年用电量。
同时,阳曲工业新区还新建了一座垃圾焚烧发电厂,建成后,日处理垃圾量可达1800吨。目前,该工程的建设已进入收尾阶段,预计今年上半年可完工,下半年可投入试运行。此外,我市第一座垃圾焚烧发电厂已运行十余年,为满足烟气排放指标的最新标准,该项目现已停产并启动环保提标改造。改造后,烟气排放指标将优于新国标,生活垃圾日处理能力可从1000吨增至1500吨,预计明年可完工。上述工程全部完工投用后,太原市的生活垃圾可全部实现无害化焚烧处理,有效推进我市生态文明建设,为实现太原市的绿色发展、高质量发展贡献力量。
来源:太原晚报
